Проектный подход при создании унифицированных тиражных решений
Проектный подход, применяемый при создании унифицированных тиражных решений, содержит элементы обычного «классического проектного подхода» и включает:
- процесс разработки унифицированной учетной политики (в случае её отсутствия);
- согласование ТЗ с особенностями унифицированной учётной политики (в случае необходимости);
- формирование пилотной зоны, обычно, состоящей из филиалов-лидеров;
- формирование центра компетенции (ЦК), состоящего, как правило, из авторитетных специалистов и руководителей самых благополучных филиалов пилотной зоны);
- формирование управляющего комитета из функциональных руководителей филиалов, входящих в «пилот» и «центра» (регламент описан в «Уставе проекта»);
- организация на этапе тиражирования службы Service Desk;
- организация комитета по изменениям.

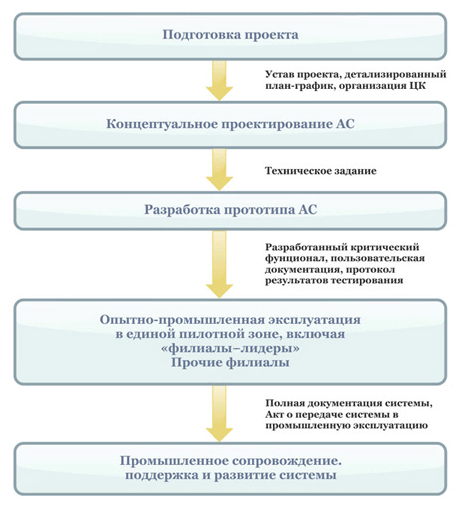

Процесс создания проектов ALP Group по реализации унифицированного решения состоит из нескольких этапов, на каждом из них выполняются определённые виды работ.
1) Этап подготовки включает:
- оценку всевозможных рисков;
- создание укрупненного плана проекта, учитывающего основные фазы проекта и контрольные точки;
- планирование ресурсов, наиболее важных и необходимых для проекта (методологи центра компетенций, рабочие группы);
- разработку устава проекта.
2) Этап концептуального проектирования автоматизированной системы (АС) включает:
- интервью и сбор данных, касающихся финансово-хозяйственной деятельности предприятий и степени их информационной поддержки;
- разработку технического задания и создание технического проекта.
3) Этап разработки прототипа АС включает:
- реализацию функционала с более высоким приоритетом (автоматизацию функций, отчетов, документов и обработок с наименьшей периодичностью);
4) Этап опытно-промышленной эксплуатации включает:
- реализацию функционала с более низким приоритетом;
- ввод разработанного прототипа;
- развертывание самой 1-й линии поддержки;
- закрытие первого отчетного периода (месяца) с формированием месячной отчетности;
- закрытие квартала с формированием квартальной отчетности.
В таблице представлены типовые виды работ для внедрений в многофилиальные структуры и параметры, оказывающие влияние на стоимость проекта.
Наименование этапа | Виды работ | Параметры, влияющие на объем и стоимость работ |
---|---|---|
Инициализация | Инструктаж по установке платформы и развёртыванию сервера «1С» | Число филиалов для проведения инструктажа Число внедряемых подсистем |
Подготовка для филиалов начального образа периферийных баз (ПБ) | Число филиалов для одновременного развёртывания | |
Инструктаж по развёртыванию баз в филиалах и подключению их к центральным базам (ЦБ), обмен тестовыми сообщениями | Число филиалов для одновременного развёртывания | |
Обучение | Подготовка обучающего курса и демонстрационной базы | Число филиалов для проведения инструктажа Важные различия конфигураций прототипа (типовой конфигурации) и тиражных конфигураций. |
Инструктаж по развёртыванию демонстрационной базы, разработка регламента для обучения | ||
Удаленное обучение | Число филиалов для одновременного обучения Способность пользователей к обучению, учитывая всё многообразие применяемых учетных систем | |
Инструктаж по первоначальной загрузке/вводу данных | Инструктаж по поэтапному выполнению работ | Многообразие существующих учетных систем в филиалах Отсутствие учетных систем для предметно-количественного учета в ряде филиалов |
Инструктаж по подготовке исходных данных для дальнейшей загрузки их в учетные системы филиалов | ||
Инструктаж по вводу исходных данных в учетные системы (если невозможно их выгрузить из уже существующих учетных систем) | ||
Рекомендации для пользователей по организации АРМ с опорой на функциональные особенности подсистем | ||
Инструктаж по настройке системы для работы пользователей (прав доступа, регистрации в базе) | ||
Опытно-промышленная эксплуатация | Инструктаж и консультации по поэтапному проведению работ | Число филиалов для осуществления одновременной ОПЭ Многообразие существующих учетных систем в филиалах |
Актуализация конфигураций учетных систем и технической документации (ПМИ, ТЗ, инструкции) | Число требований на изменение, зарегистрированных при внедрении. Важные изменения в новых выпусках типовых конфигураций подсистем, являющихся исходными для тиражной конфигурации | |
Анализ требований на изменение конфигурации, их согласование с Заказчиком, подготовка ТЗ для реализации, доработка конфигурации. Осуществление взаимодействия через систему управления инцидентами | Число требований на изменение, зарегистрированных при внедрении Продолжительность согласования требований на изменение ТЗ и систем функциональным заказчиком | |
Управление проектом | Управление проектом | Число филиалов для одновременного внедрение Длительность внедрения |
